INWESTYCJE

Kluczowa inwestycja energetyczna w regionie. Jak idą prace w Elektrowni Rybnik? ZDJĘCIA

2025-01-16 10:06

Trwa budowa bloku gazowo-parowego w Rybniku. To właśnie tam, do elektrowni, zmierzają ponadnormatywne transporty. To inwestycja, która jest jednym z kluczowych projektów energetycznych w regionie. Jak idą prace? Wszystko zgodnie z planem.

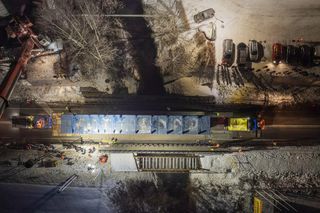

Transport wielkogabarytowych elementów do Elektrowni Rybnik

Od października 2024 roku trwa transport najważniejszych komponentów elektrowni. Z portu w Gdańsku przewożone są elementy konstrukcyjne oraz moduły kotła odzysknicowego. W 2025 roku planowane są dostawy kolejnych kluczowych urządzeń, takich jak turbiny gazowe i parowe, generatory, kondensatory i transformatory. Transporty odbywają się systematycznie, co umożliwia płynny montaż wszystkich elementów.

Przygotowania do montażu głównych urządzeń

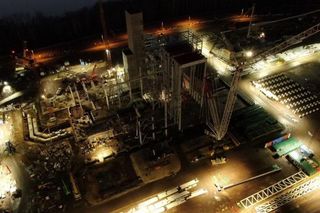

W najbliższym czasie na plac budowy trafią turbina gazowa, generator oraz skraplacz turbiny parowej. Trwa już przygotowanie odpowiedniej infrastruktury montażowej. Zainstalowano pierwsze istotne urządzenia, w tym suwnice, wymienniki ciepła oraz zbiornik kondensatu. Precyzyjny montaż tych elementów musi zostać ukończony przed zamknięciem hal.

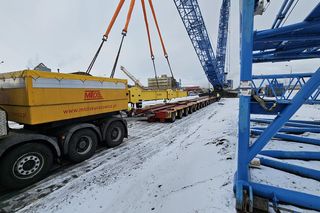

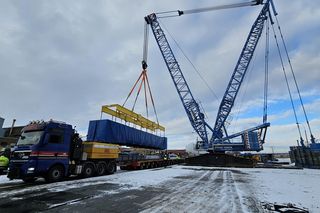

Przy montażu wielkogabarytowych konstrukcji wykorzystywany jest między innymi dźwig zdolny do podnoszenia ładunków o masie do 650 ton. Ze względu na swoje imponujące rozmiary, dźwig ten wraz z innymi żurawiami jest widoczny nawet z daleka.

Równoległe prace nad infrastrukturą

Intensywne działania prowadzone są również w zakresie infrastruktury towarzyszącej. Zakończono betonowanie budynków stacji uzdatniania wody oraz nastawni blokowej, gdzie obecnie montowane są prefabrykaty. W najwyższym budynku na placu budowy, pylonie komunikacyjnym, trwa montaż prefabrykowanych schodów oraz zalewanie stropów.

Jednym z najbardziej wymagających etapów prac jest budowa układu chłodzenia elektrowni, która będzie korzystać z wody ze Zbiornika Rybnik. Trwa sukcesywne układanie rur chłodzących na odpowiedniej głębokości, a także przygotowania do montażu podwodnych odcinków rurociągów. Rozpoczęto także wykopy pod kotłownię rozruchową oraz stację redukcji i sprężania gazu.

Przypomnijmy, że przez najbliższe miesiące czeka nas jeszcze co najmniej 8 transportów ponadnormatywnych, o których pisaliśmy artykule powyżej.

Harmonogram przejazdu ładunków ponadnormatywnych do Rybnika z terenu Grupy Azoty Kędzierzyn:

  • 20 stycznia 2025
  • 23 stycznia 2025
  • 17 lutego 2025
  • 10 marca 2025
  • 24 marca 2025
  • 12 kwietnia 2025
  • 16 kwietnia 2025
  • 17 maja 2025
